Октябрь 2026

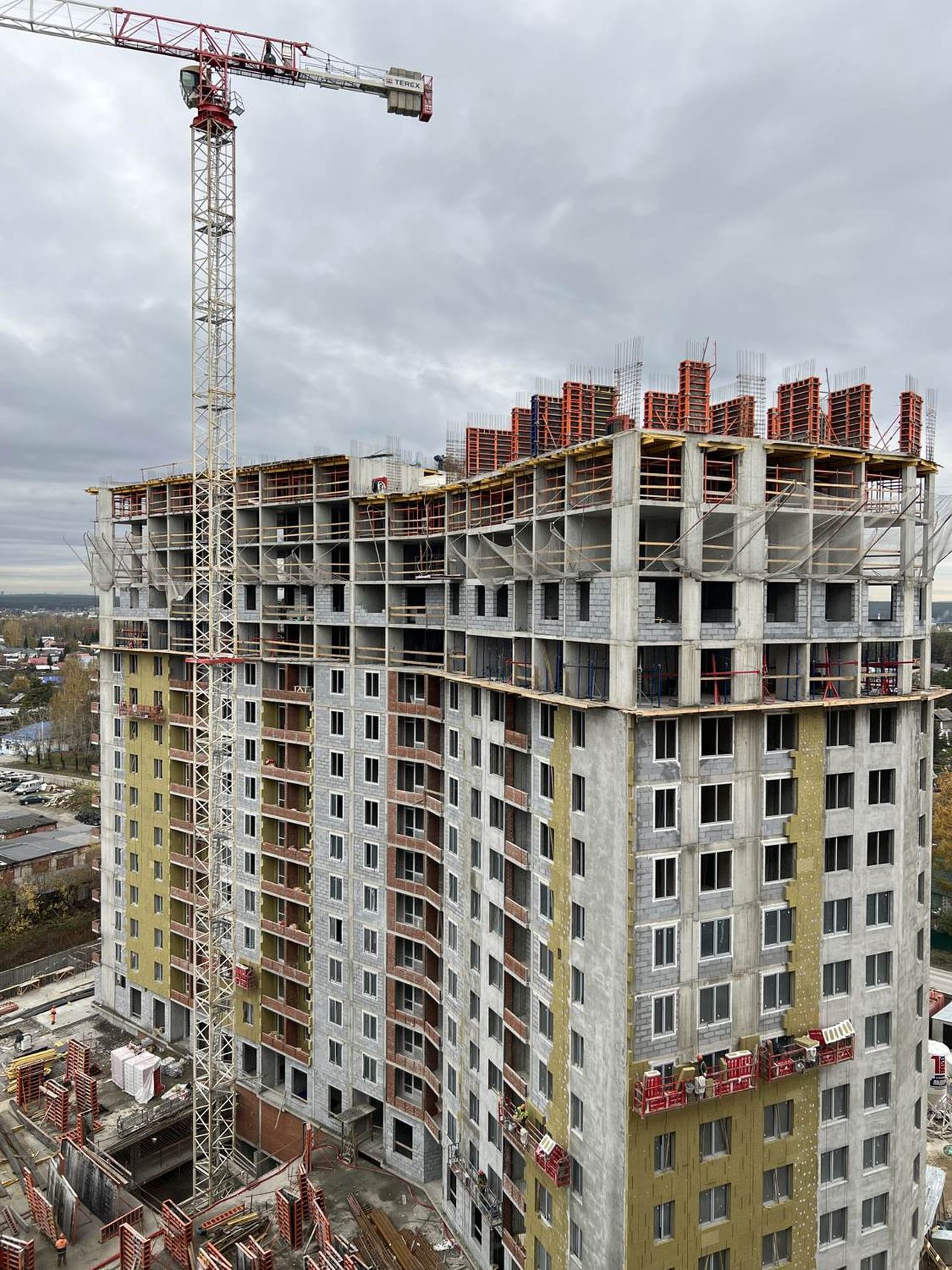

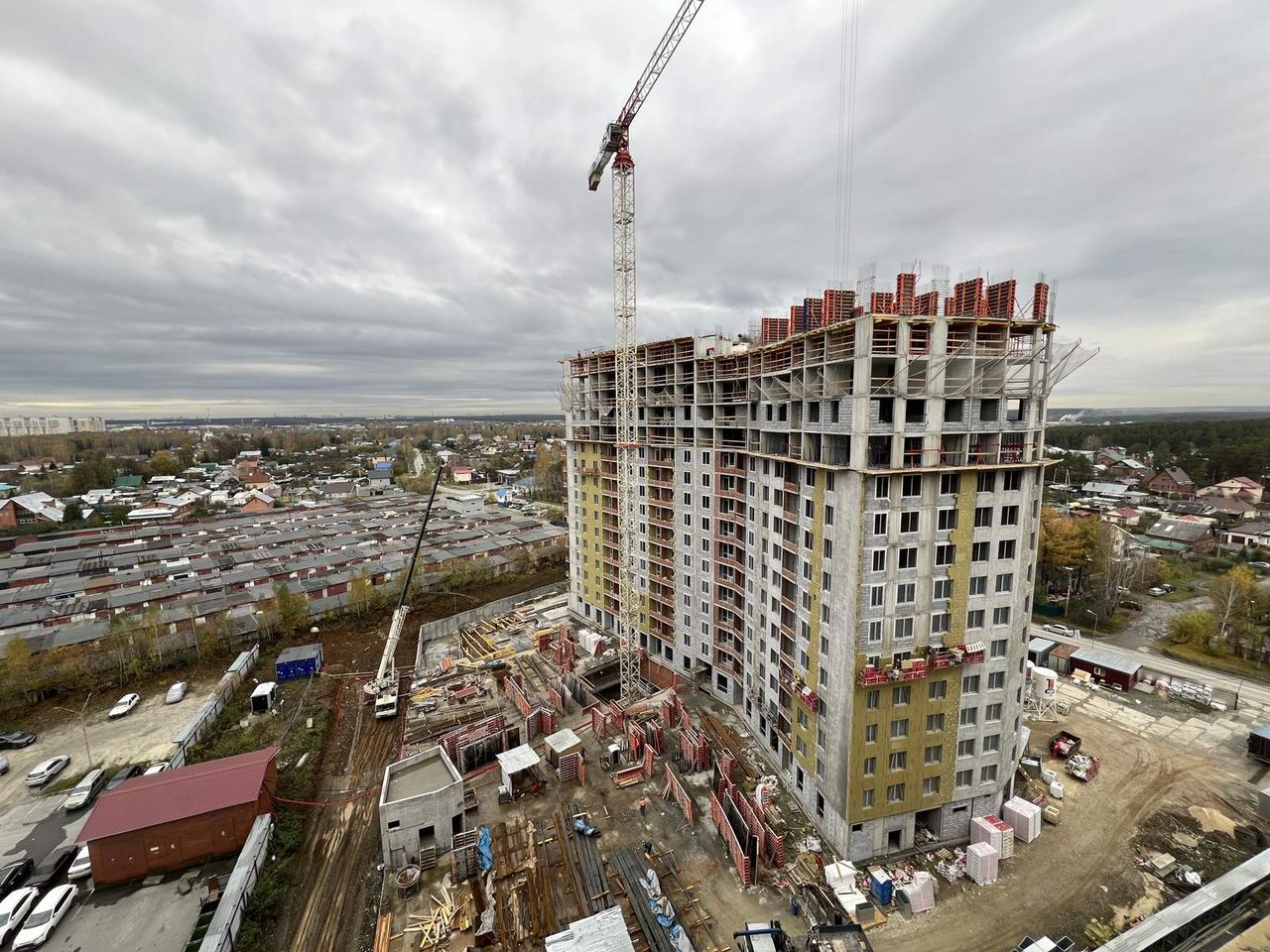

Монолит дошёл до 16-го этажа: перекрытие залито, сейчас возводят стены и колонны. С прошлого отчёта прибавили два этажа, всего в доме будет 25.

Фасадные работы, к которым мы приступили в сентябре, идут полным ходом. Дом утепляют по технологии мокрого фасада: минеральная вата и штукатурный слой поверх неё.

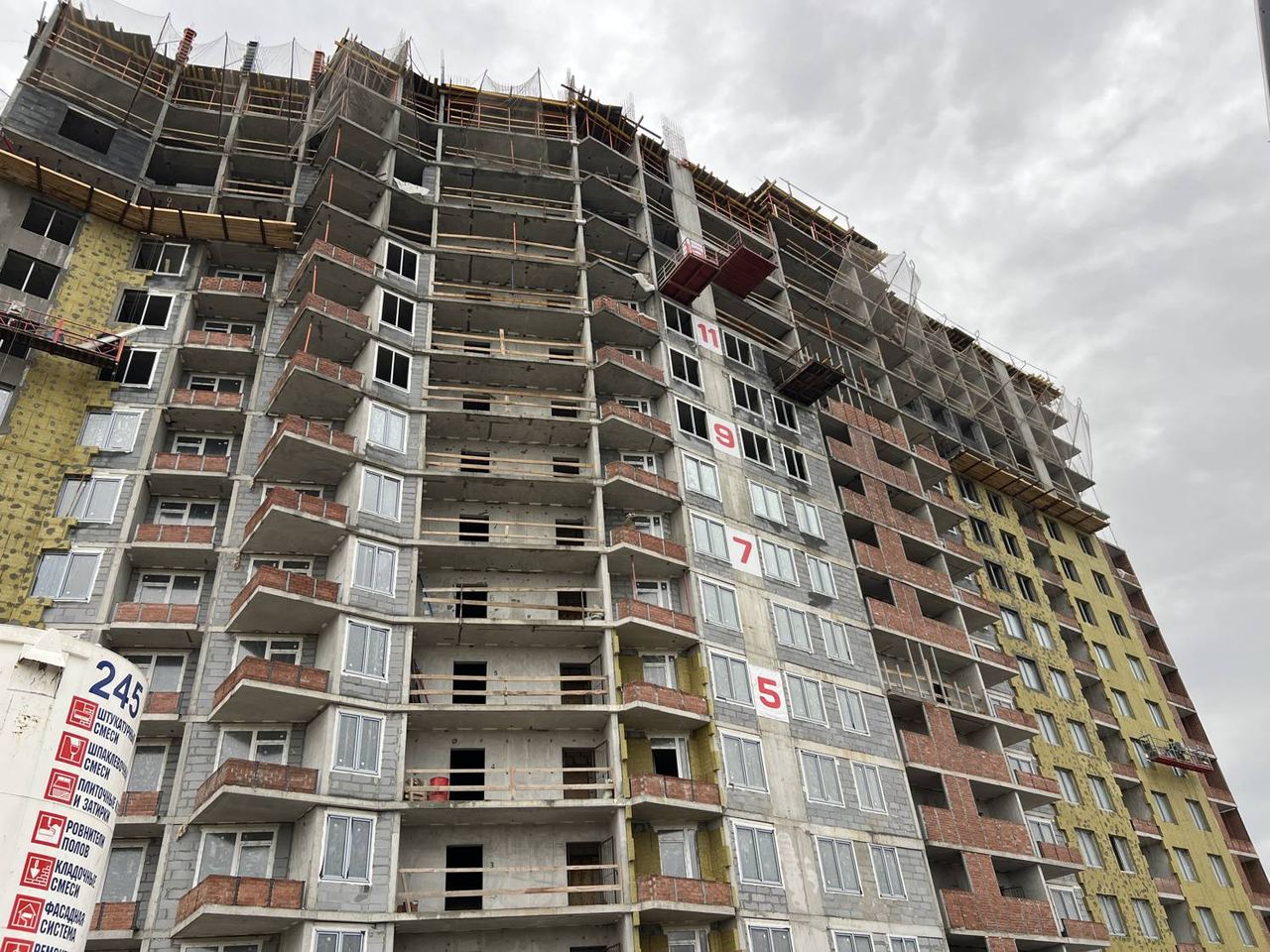

Окна и кладка стен дошли до 11-го этажа.

Внутри начали штукатурить стены, работы идут со 2-го этажа вверх. Сети СКУД (система контроля доступа) проложены до 11-го этажа, на первом этаже ставят витражи.

Срок сдачи: IV квартал 2027 года.
